淮河是新中国成立后第一条全面系统治理的大河。70多年来,淮河治理取得显著成效,防洪体系越来越完善,防汛抗洪、防灾减灾能力不断提高。作为治淮伊始便奋斗在淮河保护治理一线的“治淮人”,为总结好中水淮河公司70年来治水兴水的经验,继承和发扬中水淮河人的治水思路和勘测规划设计理念,近期,公司将陆续推出中水淮河经典工程系列专题宣传,本期带您走进《坚韧不拔铸丰碑(十一)——八里湾泵站工程》。
在东平县的碧水长天之间,八里湾泵站犹如一颗镶嵌在东平湖畔的明珠,闪耀着现代水利工程的智慧光芒。八里湾泵站是南四湖至东平湖段输水与航运结合工程的关键枢纽,工程主要解决黄淮海地区东部、京津冀地区和山东半岛水资源严重短缺问题,是南水北调东线工程第十三级泵站,也是黄河以南输水干线最后一级泵站,在整个调水体系中占据举足轻重的地位。

八里湾泵站于2010年9月开工建设,2013年11月正式通水运行。工程为Ⅰ等大(1)型,主要建筑物为1级。枢纽建筑物由进水引渠、清污机桥、前池、进水池、泵房、出水池、公路桥、出水渠、副厂房、安装间和变电站等组成。设计洪水标准为100年一遇。

中水淮河公司承担泵站工程的设计工作。秉持“功能为主、安全可靠、技术可行且经济合理”的设计原则,通过精心筹划与设计,不仅妥善解决了工程设计中的重点难点问题,还创新推广了多项新技术、新材料和新工艺。

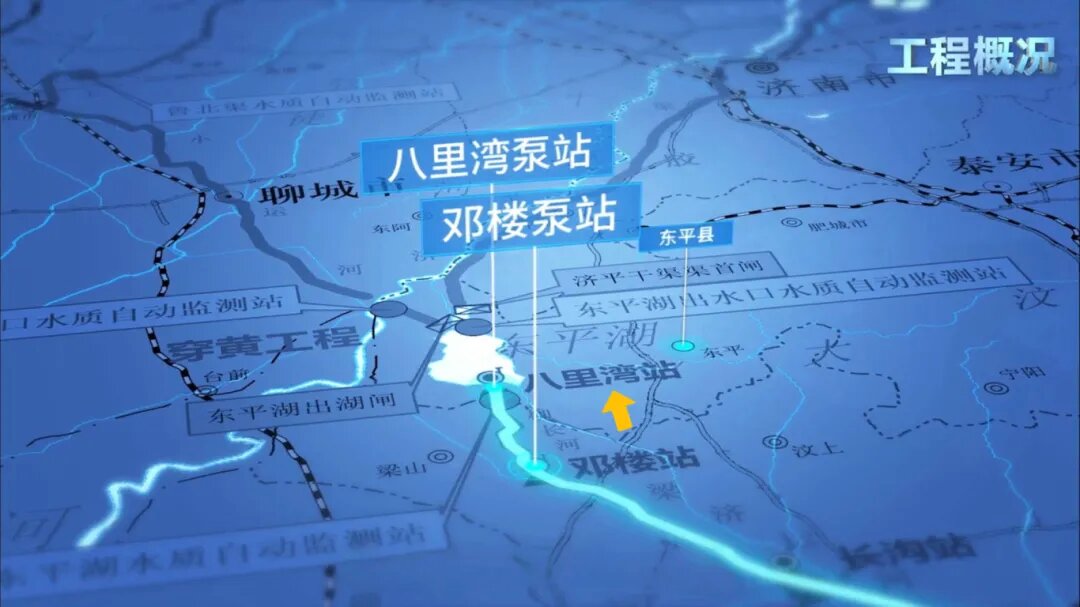

在选址方面,由于东平湖滞洪区属湖相区地质条件,泵站工程选址及布置条件复杂,限制因素多。工程设计既要考虑满足泵站调水及排涝要求,又要与现有灌排、泄洪体系互不影响,同时又要为二期工程和八里湾船闸建设预留场地。中水淮河公司通过实地考察,最终将站址布置在柳长河以东并采用堤身式布置方案,成功解决了滞洪区内泄洪闸、船闸及现有灌排体系影响下调水结合排涝综合性泵站枢纽的布置难题。这一方案不仅符合南水北调总体规划要求,同时也极大地节省了工程投资。

在渗透稳定控制方面,由于泵站站址地势低洼和砂质地基特性,场区渗流及水文地质条件复杂,中水淮河公司在设计中创新采用三面围封的地连墙并配合站下减压井及排水系统,不仅解决了渗透稳定和承压水问题,也节省了工程投资。同时,在深基坑降水方面,采取分层截渗、分层治理措施,改进了传统深基坑单一的围封截渗方式,为同类地质条件及类似工程施工积累了宝贵经验。

此外,在泵站设计方面,采用空箱减压板结合墙后回填水泥土技术,解决了软土地基上高挡土墙稳定问题;运用自溢式出流方式,解决了泵站初始启动出水流道出流技术难题,提高了机组安全稳定运行可靠性;选用土基上超大尺寸混凝土块基型结构,避免了结构分缝,提高了站身结构的整体安全性;采用灌注桩后注浆技术,解决了深厚回填土上灌注桩承载力不足难题。

中水淮河公司以科技创新为突破口,不断向“新”而行,向“质”飞跃。自工程建成以来,不仅为受水地区的城市工业和生活、农业生产以及生态环境直接补充水源,同时也为东平湖生态供水提供有力支撑,社会效益显著。工程先后获得2017年度全国优秀水利水电工程勘测设计银奖及2017—2018年度中国水利工程优质(大禹)奖。
